Xe bê tông đã đến công trình – nhưng bạn có chắc mẻ bê tông này đúng mác, đúng độ sụt và xuất xưởng đúng giờ? Thực tế cho thấy nhiều sự cố sàn nứt, cột rỗ tổ ong không đến từ vật liệu kém mà đến từ những kiểm tra bị bỏ qua ngay tại công trường. Bài viết này cung cấp checklist 10 cách kiểm tra chất lượng bê tông tươi thực tế – không cần thiết bị phức tạp, áp dụng được ngay từ lần đổ bê tông đầu tiên.

Tại sao phải kiểm tra bê tông tươi tại công trường?
Bê tông thương phẩm được trộn tại trạm theo cấp phối thiết kế – nhưng chất lượng thực tế khi đến công trường có thể khác do nhiều yếu tố: thời gian vận chuyển dài, tài xế tự ý thêm nước, hệ thống cân trạm trộn sai lệch hoặc mẻ trộn không đều.
Hậu quả nếu không kiểm tra:
- Bê tông không đạt mác → kết cấu chịu lực kém hơn thiết kế
- Bê tông bị pha nước → sàn nứt chân chim sau vài tuần
- Bê tông phân tầng → rỗ tổ ong bên trong cột, dầm – không thấy từ bên ngoài
- Không có mẫu thử → không có cơ sở pháp lý khi xảy ra sự cố
10 cách kiểm tra chất lượng bê tông tươi tại công trường

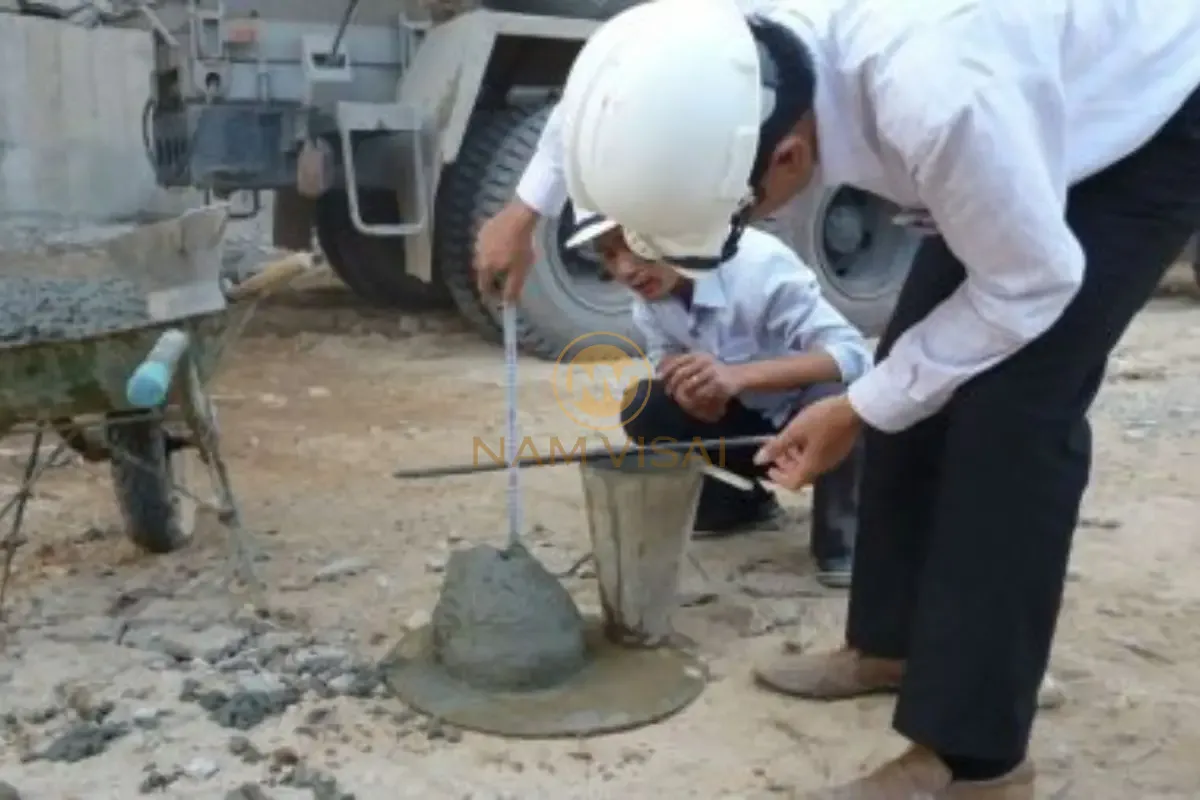

Đo độ sụt bằng côn Abrams (bắt buộc)
Đo độ sụt là bước không thể bỏ qua – là cơ sở để quyết định chấp nhận hay từ chối lô bê tông ngay tại chỗ.
Dụng cụ: Côn Abrams (cao 300 mm, đáy dưới Ø200 mm, đáy trên Ø100 mm), que đầm Ø16 mm, thước đo mm.
Thông số độ sụt chuẩn theo cấu kiện (TCVN 3106:1993):
| Cấu kiện | Độ sụt yêu cầu (mm) | Cấp độ sụt |
|---|---|---|
| Móng khối, nền đường | 50–90 mm | S2 |
| Cột, tường, dầm đứng | 100–150 mm | S3 |
| Sàn, mái thông thường | 100–150 mm | S3 |
| Bê tông bơm cần | 160–210 mm | S4 |
| Cọc khoan nhồi | 180–220 mm | S4–S5 |
Ngưỡng từ chối: Độ sụt lệch > ±30 mm so với giá trị thiết kế → từ chối lô bê tông tươi, yêu cầu xe mới.
Lưu ý đơn vị: TCVN đo độ sụt bằng mm – không phải cm. Khi giao tiếp với nhà cung cấp, cần thống nhất đơn vị để tránh nhầm lẫn: 150 mm = 15 cm.

Kiểm tra nhiệt độ hỗn hợp bê tông tươi
Nhiệt độ bê tông ảnh hưởng trực tiếp đến tốc độ ninh kết và cường độ cuối cùng – đặc biệt quan trọng vào mùa nắng tại Bình Định và TP.HCM.
Cách đo: Cắm nhiệt kế que trực tiếp vào hỗn hợp bê tông trong máng xả hoặc thùng lấy mẫu – đọc kết quả sau 2 phút.
| Nhiệt độ bê tông tươi | Đánh giá | Hành động |
|---|---|---|
| 20–32°C | ✅ Lý tưởng | Thi công bình thường |
| 32–35°C | ⚠️ Cần kiểm soát | Tăng cường bảo dưỡng, che phủ ngay |
| > 35°C | ❌ Nguy hiểm | Yêu cầu làm mát hoặc từ chối lô |
| < 10°C | ❌ Nguy hiểm | Ninh kết chậm, dễ phân tầng khi bơm |
Quan trọng: Tiêu chí kiểm soát là nhiệt độ hỗn hợp bê tông tươi – không phải nhiệt độ không khí. Bê tông được trộn bằng nước lạnh có thể đạt 28–30°C ngay cả khi trời 40°C.
Mỗi điều kiện thời tiết sẽ ảnh hưởng trực tiếp đến chất lượng bê tông tươi nếu không thi công đúng kỹ thuật. Bạn có thể tham khảo chi tiết hướng dẫn xử lý trong các bài viết dưới đây.
Quan sát màu sắc và kết cấu bằng mắt thường
Kiểm tra trực quan là bước nhanh nhất – thực hiện ngay khi bê tông chảy ra từ máng xả.
Bê tông đạt chuẩn:
- Màu xám trung bình đồng đều – không quá sáng, không quá tối
- Đá và cát phân bố đều trong hỗn hợp – không bị dồn về một phía
- Độ đặc vừa phải – chảy chậm và đều, không loãng như “cháo”
- Không có vệt nước trong tách ra riêng
Dấu hiệu cảnh báo:
- Màu xám nhạt bất thường → ít xi măng hoặc bị pha nước nhiều
- Nước loang trên bề mặt dòng chảy → tách nước, cấp phối sai
- Đá nổi cục, phân bố không đều → trộn không đủ thời gian

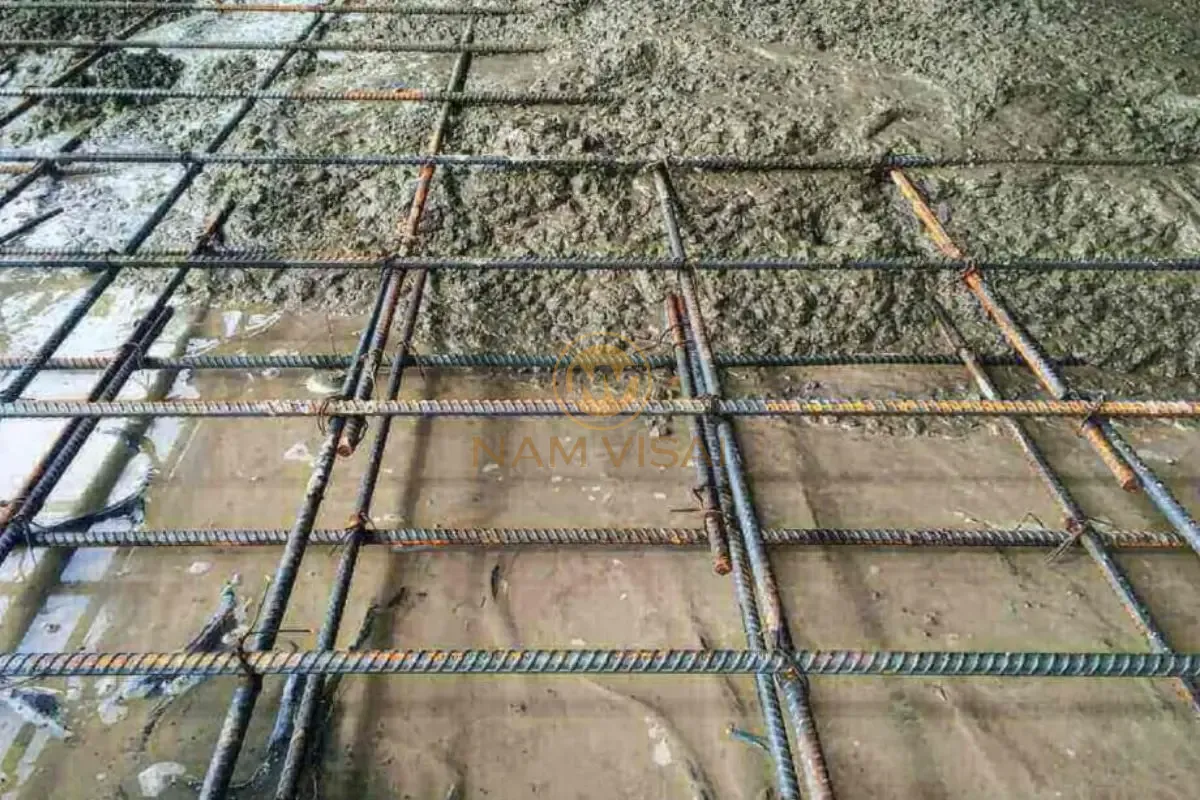

Phát hiện bê tông tách nước và phân tầng
Phân tầng là dấu hiệu nghiêm trọng nhất có thể nhìn thấy bằng mắt – cần dừng đổ ngay nếu phát hiện.
Cách nhận biết khi bê tông tươi chảy qua máng xả:
- Đá rơi trước, hồ xi măng chảy sau – thay vì chảy đồng đều cùng lúc
- Nước trong tách ra thành dòng riêng phía trước dòng bê tông
- Màu hỗn hợp không đồng nhất – chỗ xám đậm, chỗ xám nhạt

Nguyên nhân phổ biến:
- Xe bê tông tươi bị dừng giữa đường quá lâu, không quay thùng đủ vòng
- Bê tông bị thêm nước dư thừa trong thùng
- Cốt liệu thô quá nhiều so với thiết kế
Hành động: Dừng đổ ngay – không cố đầm để “cứu” mẻ bê tông phân tầng. Yêu cầu xe mới.
Kiểm tra phiếu giao hàng và thời gian vận chuyển
Đây là bước chỉ mất 30 giây nhưng nhiều công trình bỏ qua hoàn toàn.
Thông tin bắt buộc trên phiếu giao hàng hợp lệ:
- Tên trạm trộn và địa chỉ
- Mác bê tông (M200, M250, M300…)
- Độ sụt thiết kế (mm)
- Loại phụ gia (nếu có)
- Thời gian xuất xưởng (giờ:phút)
- Biển số xe bồn
- Khối lượng bê tông (m³)
Tính thời gian vận chuyển: Thời gian hiện tại − Thời gian xuất xưởng = Thời gian đã qua
Theo TCVN 9340:2012: Thời gian từ khi trộn đến khi đổ xong không được vượt quá 90 phút.
Ngưỡng từ chối: Xe đến công trình nhưng thời gian vận chuyển đã > 75 phút → nguy cơ không kịp đổ xong trong 90 phút → từ chối hoặc thỏa thuận cụ thể với nhà cung cấp trước khi nhận.
Kiểm tra tỷ lệ đá–cát–xi măng bằng quan sát
Không cần thiết bị – chỉ cần quan sát kỹ hỗn hợp tại máng xả trong 15–20 giây.
Dấu hiệu tỷ lệ đúng:
- Đá Dmax 20 mm sạch, không bám bùn, phân bố đều
- Cát vàng có kích thước tương đối đồng đều, không lẫn sét
- Hồ xi măng bao phủ đều quanh đá và cát – không thấy đá trần không có hồ bao
Dấu hiệu sai tỷ lệ:
| Biểu hiện quan sát | Nguyên nhân | Hậu quả |
|---|---|---|
| Quá nhiều đá, ít hồ | Thiếu xi măng hoặc cát | Bê tông khô, rỗ tổ ong |
| Hồ quá nhiều, ít đá | Cốt liệu thô thiếu | Kết cấu yếu, dễ nứt khi khô |
| Đá bám bùn đất | Cốt liệu chưa được rửa | Giảm độ bám dính đá–hồ |
| Cát lẫn sét nhiều | Cát không đủ tiêu chuẩn | Giảm cường độ 10–20% |
Lấy mẫu thử nén lập phương
Đây là bước duy nhất xác nhận mác thật của bê tông – không thể thay thế bằng bất kỳ quan sát nào khác.
Quy trình lấy mẫu chuẩn theo TCVN 3105:1993:
- Lấy mẫu tại 3 thời điểm trên cùng một xe: đầu, giữa và cuối khi xả – trộn đều 3 phần
- Đúc 3 viên lập phương kích thước 150 × 150 × 150 mm (hoặc hình trụ Ø150 × 300 mm)
- Đầm kỹ mỗi viên mẫu – không để bọt khí bên trong
- Bảo dưỡng mẫu: để trong phòng mát, tránh rung động, không thay đổi nhiệt độ đột ngột trong 24 giờ đầu
- Tháo khuôn sau 24 giờ, ngâm trong nước sạch ở 27 ± 2°C cho đến ngày thử
- Thử nén tại phòng thí nghiệm được kiểm định sau 7 ngày, 14 ngày và 28 ngày
Đánh giá kết quả:
- Sau 7 ngày: đạt ≥ 70% cường độ thiết kế
- Sau 28 ngày: đạt 100% mác thiết kế – đây là căn cứ pháp lý chính thức
Tại sao lấy 3 viên? Lấy kết quả trung bình của 3 viên theo TCVN 3118:1993 – nếu 1 viên có kết quả lệch quá xa, loại bỏ và lấy trung bình 2 viên còn lại.

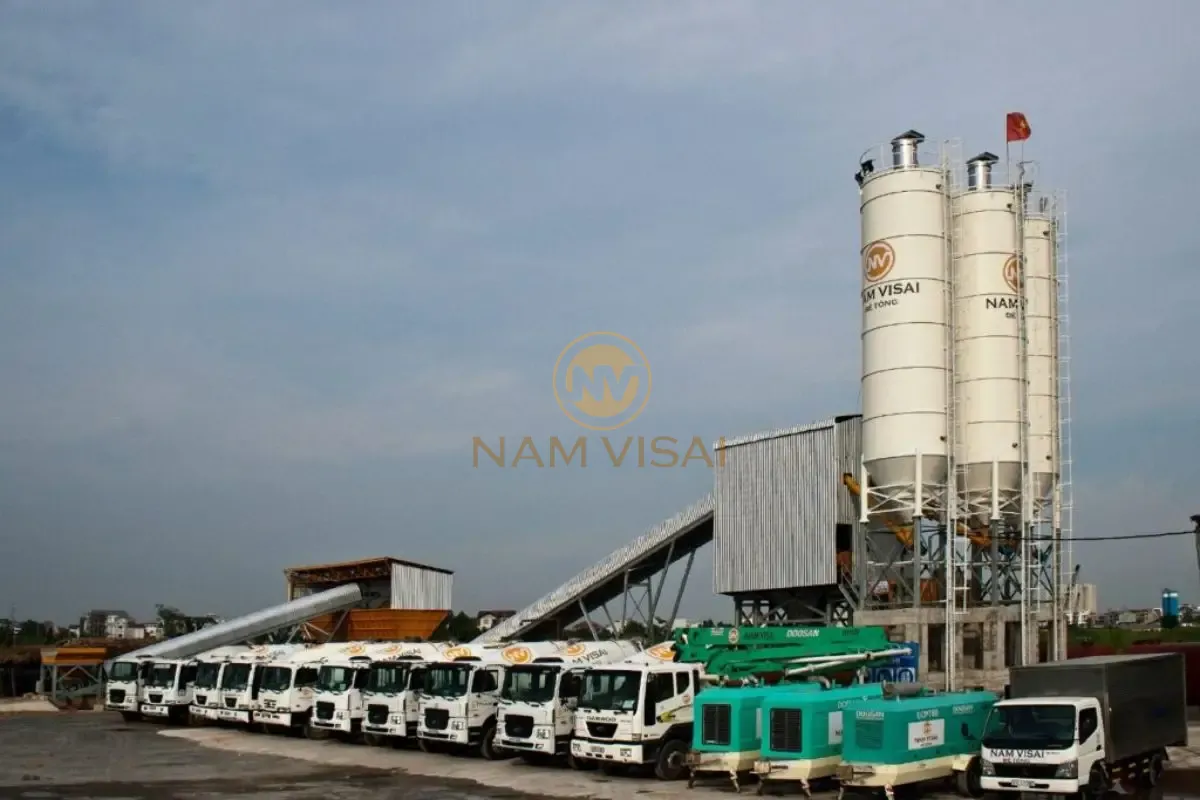

Kiểm tra độ đồng nhất giữa các xe bồn
Với sàn lớn hoặc đổ nhiều tầng, bê tông tươi thường đến từ 3–10 xe liên tiếp. Một xe không đạt tiêu chuẩn có thể tạo ra điểm yếu cục bộ ngay tại vị trí giao mẻ.

Kiểm tra nhanh mỗi khi chuyển sang xe mới:
- So sánh màu sắc hỗn hợp với xe trước – chênh lệch màu đáng kể là dấu hiệu cần đo lại độ sụt
- Đo lại độ sụt ít nhất 1 lần/3 xe hoặc mỗi khi phát hiện dấu hiệu bất thường
- Ghi lại số xe, thời gian đến và độ sụt đo được vào biên bản thi công – căn cứ quan trọng nếu sau này phát sinh sự cố
Kiểm tra kỹ thuật đầm dùi trong quá trình đổ
Đầm đúng kỹ thuật không chỉ giúp bê tông đặc chắc mà còn là cách kiểm tra gián tiếp chất lượng hỗn hợp – bê tông đạt chuẩn sẽ phản ứng rõ ràng với đầm dùi.
Thông số đầm chuẩn theo TCVN 4453:1995:
| Thông số | Giá trị chuẩn | Dấu hiệu khi đầm đúng |
|---|---|---|
| Thời gian đầm/điểm | 15–30 giây | Bề mặt nổi váng xi măng đều, không còn bọt khí |
| Khoảng cách điểm đầm | 40–60 cm | Không bỏ sót vùng nào |
| Bán kính ảnh hưởng Ø50 | 25–30 cm | – |
| Tốc độ rút đầm | 5–8 cm/giây | Không để lại lỗ hổng khi rút |
| Chiều sâu vào lớp trước | 5–10 cm | Liên kết tốt giữa 2 lớp |
Cách nhận biết bê tông vấn đề qua phản ứng với đầm:
- Bê tông không nổi váng khi đầm đủ thời gian → hỗn hợp quá khô hoặc thiếu xi măng
- Bê tông tách nước ngay lập tức khi đầm → W/C quá cao, đã bị thêm nước
- Bê tông đặc lại rất nhanh không kịp đầm → nhiệt độ hỗn hợp quá cao, ninh kết sớm
Đọc và lưu trữ hồ sơ nguồn gốc bê tông
Hồ sơ bê tông là căn cứ pháp lý duy nhất khi xảy ra tranh chấp về chất lượng công trình sau này.
Hồ sơ cần lưu đầy đủ cho mỗi lần đổ:
| Tài liệu | Nội dung cần có | Ai lưu |
|---|---|---|
| Phiếu giao hàng | Mác, độ sụt, giờ xuất, biển số xe | Chủ công trình/kỹ sư |
| Phiếu cấp phối | Tỷ lệ xi măng:đá:cát:phụ gia:nước | Yêu cầu trạm trộn cung cấp |
| Biên bản lấy mẫu | Vị trí lấy mẫu, số xe, giờ lấy, người lấy | Kỹ sư giám sát |
| Kết quả thử nén | Cường độ 7/14/28 ngày | Phòng thí nghiệm |
| Biên bản nghiệm thu | Xác nhận đạt/không đạt mác | Chủ đầu tư + nhà thầu |
Bảng so sánh bê tông tươi đạt chuẩn và kém chất lượng
| Tiêu chí kiểm tra | Bê tông đạt chuẩn | Bê tông kém chất lượng | Hành động |
|---|---|---|---|
| Độ sụt | Trong khoảng thiết kế ±30 mm | Lệch > 30 mm | Từ chối xe, yêu cầu đổi |
| Nhiệt độ hỗn hợp | 20–32°C | > 35°C hoặc < 10°C | Từ chối hoặc làm mát |
| Màu sắc | Xám đồng nhất | Loang, sáng bất thường | Lấy mẫu kiểm tra |
| Tách nước | Không có | Nước trong chảy trước | Từ chối ngay |
| Thời gian vận chuyển | ≤ 90 phút | > 90 phút | Từ chối |
| Phiếu giao hàng | Đầy đủ thông tin | Thiếu thông tin, mác sai | Dừng, xác nhận lại với trạm |
| Mẫu thử nén 28 ngày | Đạt 100% mác thiết kế | Thấp hơn > 5% | Yêu cầu trạm xử lý theo hợp đồng |
| Phản ứng với đầm | Nổi váng đều, hết bọt khí | Tách nước ngay hoặc không nổi váng | Dừng đầm, kiểm tra lại hỗn hợp |
Những lỗi phổ biến khiến bê tông tươi không đạt chất lượng
Thêm nước vào xe bồn tại công trường
Lỗi phổ biến và nghiêm trọng nhất. Chỉ cần thêm 10 lít nước/m³ làm tăng W/C, giảm cường độ nén 3–5 MPa – bê tông M300 có thể chỉ còn đạt M250 hoặc thấp hơn. Tuyệt đối không cho phép tài xế hoặc công nhân thêm nước vào xe bồn.
Không đo độ sụt khi xe đến
Nhiều công trình nhà dân bỏ qua hoàn toàn bước này vì “tin tưởng nhà cung cấp” – kết quả là không có căn cứ từ chối khi bê tông có vấn đề và không có dữ liệu nghiệm thu.
Không lấy mẫu thử nén
Không có mẫu thử = không có bằng chứng mác thực tế. Khi sàn nứt hoặc cột yếu sau 6 tháng, không có căn cứ để yêu cầu trạm trộn chịu trách nhiệm.

Đầm rung sai kỹ thuật
Đầm < 15 giây → rỗ tổ ong bên trong. Đầm > 45 giây → tách nước, phân tầng. Cả hai đều làm giảm cường độ thực tế dù bê tông đúng mác.
Nhận xe trễ giờ mà không kiểm tra
Xe đến sau 90 phút từ khi xuất xưởng – bê tông tươi đã bắt đầu ninh kết, độ sụt giảm mạnh. Ép đổ tiếp chỉ tạo ra kết cấu rỗng bên trong.
FAQ – Giải Đáp Thắc Mắc Thường Gặp
Bao lâu sau khi đổ bê tông thì biết chất lượng có đạt mác không?
Kết quả chính thức xác nhận mác thực tế là thử nén mẫu sau 28 ngày theo TCVN 3118:1993. Tuy nhiên, kết quả thử sau 7 ngày (đạt ≥ 70% mác thiết kế) cho phép dự đoán sớm. Nếu mẫu 7 ngày đạt dưới 60% – cần cảnh báo ngay với nhà cung cấp để có phương án xử lý trước khi chờ đủ 28 ngày.
Có nên thêm nước vào xe bồn để tăng độ sụt không?
Tuyệt đối không. Nếu độ sụt thấp hơn thiết kế, giải pháp đúng là yêu cầu nhà cung cấp bổ sung phụ gia siêu dẻo – tăng độ sụt mà không tăng W/C, không làm giảm cường độ. Thêm nước trực tiếp phá vỡ tỷ lệ cấp phối đã tính toán, làm giảm cường độ 3–5 MPa cho mỗi 10 lít nước thêm vào xe 6 m³.
Bê tông tươi bị tách nước có còn dùng được không?
Không – cần từ chối và yêu cầu xe mới ngay. Tách nước cho thấy cấp phối sai (W/C quá cao) hoặc bê tông đã bị thêm nước trong quá trình vận chuyển. Đổ bê tông phân tầng tạo ra lớp nước yếu ở đáy kết cấu – không thể khắc phục sau khi đã đông cứng.
Độ sụt bao nhiêu là phù hợp cho sàn nhà dân?
Sàn nhà dân thông thường (không bơm) dùng cấp S3: 100–150 mm. Sàn đổ bằng xe bơm cần dùng S4: 160–210 mm để bê tông chảy qua đường ống mà không tắc. Độ sụt > 210 mm (S5) chỉ dùng cho bê tông tự lèn chuyên dụng – không dùng cho sàn thông thường.
Nếu kết quả thử nén 28 ngày không đạt mác thiết kế thì xử lý thế nào?
Trước tiên thông báo chính thức bằng văn bản cho trạm trộn kèm kết quả thử nén từ phòng thí nghiệm được kiểm định. Trạm trộn có nghĩa vụ bồi thường hoặc xử lý kỹ thuật theo hợp đồng. Nếu kết cấu đã thi công, cần kỹ sư kết cấu đánh giá mức độ ảnh hưởng – có thể cần gia cố hoặc phá dỡ tùy vị trí và mức độ thiếu hụt cường độ.
