Tin tức

Mạch Ngừng Bê Tông Là Gì? Xác Định Vị Trí Và Cách Xử Lý

Mục lục

    Trong thi công bê tông, không phải lúc nào cũng đổ được liền mạch từ đầu đến cuối. Khối lượng quá lớn, ca thi công kết thúc giữa chừng hay thiết bị không đủ năng lực – tất cả đều dẫn đến một tình huống bắt buộc phải xử lý: mạch ngừng bê tông. Xử lý đúng thì không ảnh hưởng gì, xử lý sai thì đây chính là điểm thấm dột và nứt gãy đầu tiên của công trình.

    Mạch Ngừng Bê Tông Là Gì?

    Mạch ngừng bê tông là vị trí gián đoạn có chủ đích trong quá trình thi công, nơi bê tông mới được đổ tiếp vào bê tông cũ đã đông kết trước đó. Đây không phải lỗi thi công mà là giải pháp kỹ thuật bắt buộc khi không thể đổ bê tông liên tục trong một lần.

    Mạch Ngừng Bê Tông Là Gì?
    Mạch Ngừng Bê Tông Là Gì?

    Điểm cần phân biệt: mạch ngừng có kế hoạch khác hoàn toàn với tình huống bê tông bị gián đoạn ngoài ý muốn (hết xe bồn, mất điện, mưa lớn giữa ca). Loại thứ hai nguy hiểm hơn vì vị trí gián đoạn không nằm ở chỗ tốt nhất về mặt kết cấu.

    Tại Sao Phải Có Mạch Ngừng?

    Giới Hạn Năng Lực Thi Công

    Một tầng sàn diện tích 500–1.000m² cần 60–120m³ bê tông. Dù có nhiều xe bồn, đội ngũ đầm và san gạt vẫn có giới hạn năng lực xử lý trong một ca. Chia nhỏ diện tích đổ bằng mạch ngừng là giải pháp thực tế và an toàn hơn ép tiến độ vượt năng lực.

    Kiểm Soát Nhiệt Thủy Hóa

    Với kết cấu bê tông khối lớn như đài móng dày, trụ cầu hay đập, phản ứng hydrat hóa xi măng sinh nhiệt rất lớn. Nếu đổ liền khối, chênh lệch nhiệt độ lõi và bề mặt có thể vượt 20°C – ngưỡng gây nứt nhiệt. Chia đổ nhiều đợt qua mạch ngừng giúp phân tán nhiệt, kiểm soát được hiện tượng này.

    Tránh Mạch Lạnh Không Kiểm Soát

    Khi bê tông bắt đầu đông kết mà lớp tiếp theo chưa kịp đổ đè lên, ranh giới giữa hai lớp trở thành mạch lạnh – vùng liên kết yếu, dễ thấm và dễ nứt. Mạch ngừng có kế hoạch đặt ở đúng vị trí kết cấu cho phép và được xử lý kỹ sẽ không tạo ra mạch lạnh nguy hiểm.

    Mạch lạnh rất dễ xuất hiện khi quá trình đổ bê tông bị gián đoạn, đặc biệt trong điều kiện mưa lớn hoặc thời tiết thay đổi đột ngột. Bạn có thể xem thêm bài “đổ bê tông mùa mưa” để hiểu rõ hơn cách thi công an toàn trong mùa mưa,

    Phân Loại Mạch Ngừng Bê Tông

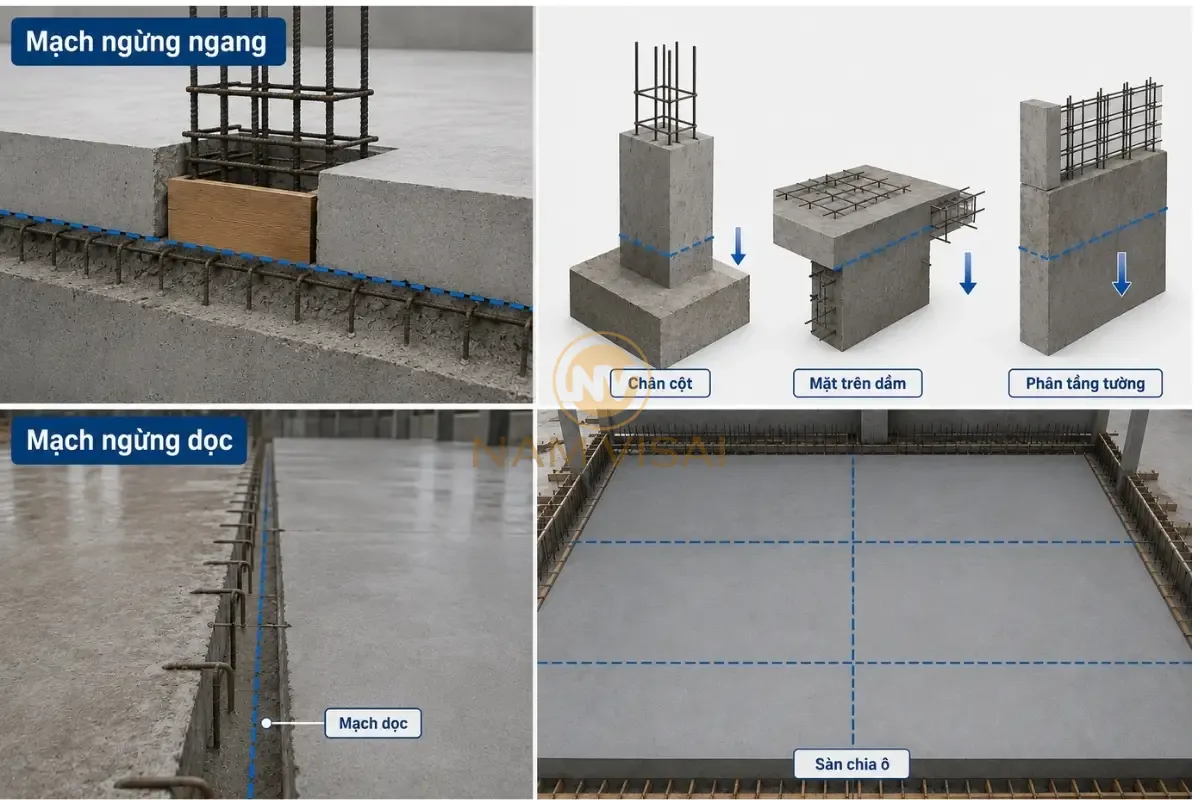

    Mạch Ngừng Ngang

    Mặt phân cách nằm ngang – bê tông cũ ở dưới, bê tông mới đổ lên trên. Đây là loại phổ biến nhất trong xây dựng dân dụng.

    Vị trí thường gặp:

    • Chân cột: đổ móng và đài trước, đổ thân cột sau
    • Mặt trên dầm: đổ dầm trước, đổ sàn sau
    • Phân tầng tường: đổ từng đoạn tường theo chiều cao
    Phân Loại Mạch Ngừng Bê Tông
    Phân Loại Mạch Ngừng Bê Tông

    Mạch Ngừng Dọc

    Mặt phân cách thẳng đứng – hai phân đoạn bê tông nằm cạnh nhau. Thường gặp với sàn rộng, tường dài hoặc kết cấu trải theo chiều ngang mà không thể đổ một lần.

    Ví dụ điển hình: sàn nhà xưởng 1.000m² chia thành 4–6 ô đổ theo trình tự, mỗi ô cách nhau bằng mạch ngừng dọc.

    Vị Trí Đặt Mạch Ngừng Theo Quy Định Kỹ Thuật

    Không phải chỗ nào cũng được phép đặt mạch ngừng. Theo TCVN 4453:1995, vị trí mạch ngừng phải đặt tại những chỗ có nội lực nhỏ nhất trong kết cấu – tức là xa điểm chịu lực tập trung nhất.

    Vị Trí Cho Phép Đặt Mạch Ngừng

    Cấu KiệnVị Trí Mạch Ngừng Cho Phép
    CộtMặt trên của móng hoặc đài cọc; mặt dưới dầm hoặc sàn
    Dầm đơnCách gối tựa 1/4 đến 1/3 nhịp
    Dầm liên tụcVùng lân cận điểm uốn ngược (1/4 nhịp)
    Sàn phẳngSong song với cạnh ngắn, cách nhịp 1/3 đến 1/2
    TườngBất kỳ vị trí nằm ngang nếu đã xử lý liên kết đúng

    Vị Trí Tuyệt Đối Không Đặt Mạch Ngừng

    • Vùng chịu lực cắt lớn – 1/4 nhịp gần gối tựa của dầm đơn giản
    • Tại điểm đặt tải trọng tập trung
    • Khu vực nối tiếp cột – dầm (vùng nút khung)
    • Vùng cọc xuyên vào đài móng

    Cách Xử Lý Mạch Ngừng Bê Tông Đúng Kỹ Thuật

    Đây là phần quan trọng nhất – mạch ngừng đặt đúng chỗ nhưng xử lý sai vẫn là điểm yếu của công trình.

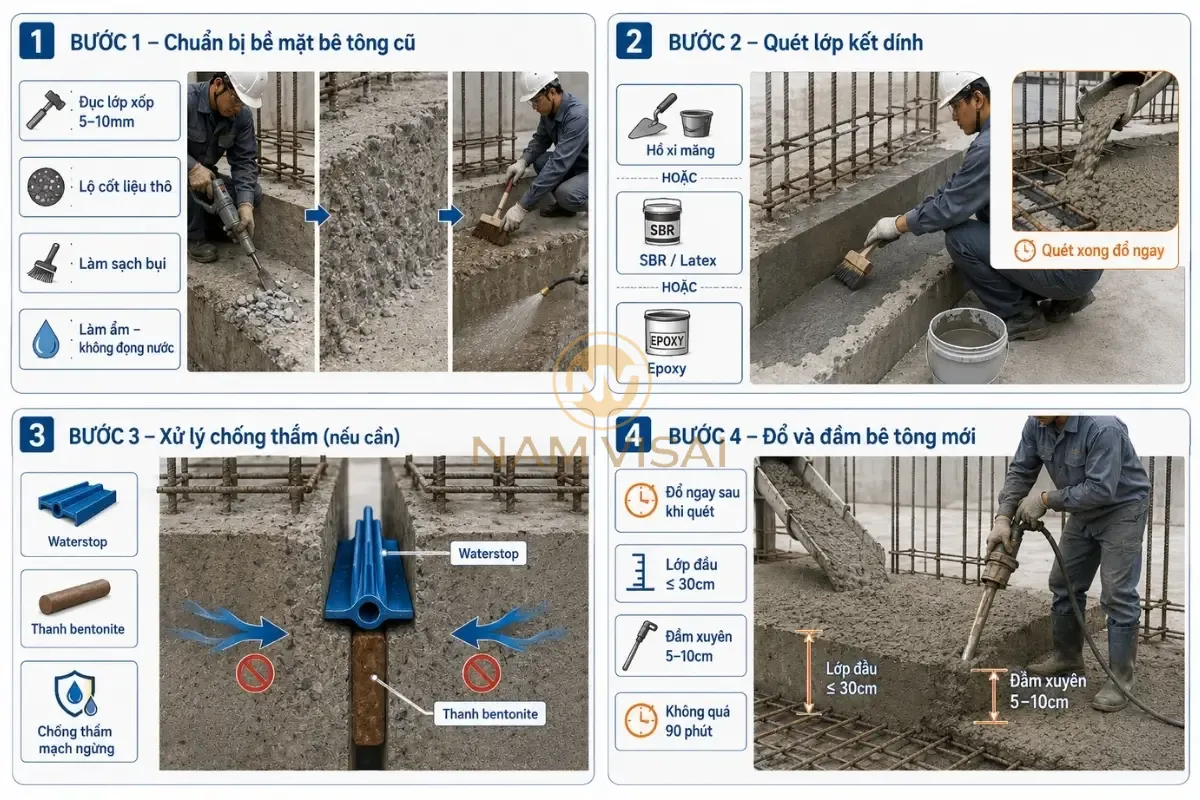

    Bước 1 – Chuẩn Bị Bề Mặt Bê Tông Cũ

    Bề mặt bê tông cũ sau khi đông kết thường có một lớp mỏng xốp, mịn do nước xi măng nổi lên trong quá trình đầm. Lớp này phải được loại bỏ hoàn toàn trước khi đổ tiếp.

    Cách xử lý:

    • Đục bỏ lớp bê tông xốp bề mặt dày 5–10mm bằng đục cơ khí hoặc máy phun áp lực
    • Làm lộ ra cốt liệu thô bên trong tạo bề mặt nhám tự nhiên
    • Dùng máy thổi hoặc chổi sắt làm sạch toàn bộ bụi và mảnh vụn
    • Tưới nước làm ẩm bề mặt trước 30–60 phút – không để nước đọng thành vũng

    Bước 2 – Quét Lớp Kết Dính

    Đây là bước nhiều thợ bỏ qua vì “tốn thêm công” nhưng lại quyết định trực tiếp đến chất lượng mối nối:

    Hồ xi măng nguyên chất: Trộn xi măng với nước đến độ sệt như sữa đặc, quét đều lên bề mặt cũ ngay trước khi đổ bê tông mới – không quét trước rồi để khô.

    Cách Xử Lý Mạch Ngừng Bê Tông Đúng Kỹ Thuật
    Cách Xử Lý Mạch Ngừng Bê Tông Đúng Kỹ Thuật

    Phụ gia kết dính chuyên dụng (SBR Latex, Sika Latex): Pha với xi măng hoặc quét trực tiếp lên bề mặt cũ, tăng độ bám dính lên đáng kể so với hồ xi măng thông thường – nên dùng cho các vị trí quan trọng.

    Keo epoxy: Dùng cho mạch ngừng chịu lực lớn hoặc yêu cầu chống thấm cao như tầng hầm, bể nước, hồ bơi.

    Bước 3 – Xử Lý Chống Thấm (Nếu Cần)

    Với công trình có yêu cầu chống thấm như tầng hầm, bể chứa nước, hầm kỹ thuật – mạch ngừng là vị trí xung yếu nhất cần xử lý đặc biệt:

    Băng cản nước (Waterstop): Dải cao su hoặc PVC đặt chính giữa mạch ngừng trước khi đổ bê tông. Nước muốn thấm qua phải đi vòng quanh băng cản – tăng đáng kể chiều dài đường thấm. Có hai loại: loại trương nở (gặp nước phình ra bịt kín khe hở) và loại cơ học (dải nhựa cứng gắn vào cốt thép).

    Thanh bentonite: Đặt dọc theo mạch ngừng, khi gặp nước bentonite trương nở bịt kín khe hở hoàn toàn. Thi công đơn giản hơn băng cản nước PVC.

    Bước 4 – Đổ Và Đầm Bê Tông Mới

    • Đổ lớp bê tông mới ngay sau khi quét xong lớp kết dính – không để lớp kết dính khô se
    • Chiều dày lớp đổ đầu tiên không quá 30cm để đầm kỹ vùng giáp ranh
    • Cắm đầm dùi xuyên qua mạch ngừng xuống lớp bê tông cũ khoảng 5–10cm – bắt buộc để hai lớp liên kết tốt với nhau
    • Không để thời gian quá 90 phút từ khi bắt đầu đổ – nếu quá hạn phải xử lý như mạch ngừng mới

    Mạch Ngừng Và Mạch Lạnh Có Gì Khác?

    Tiêu ChíMạch NgừngMạch Lạnh
    Có kế hoạch trướcKhông
    Vị tríĐúng vị trí kỹ thuậtNgẫu nhiên, không kiểm soát
    Xử lý bề mặtĐầy đủ theo quy trìnhKhông được xử lý
    Ảnh hưởng kết cấuKhông đáng kể nếu làm đúngĐiểm yếu nghiêm trọng
    Khả năng chống thấmKiểm soát đượcRất kém
    Nguyên nhânKỹ thuật thi côngGián đoạn ngoài ý muốn

    Khi nào mạch lạnh xảy ra? Bê tông trong ván khuôn bắt đầu đông kết (thường sau 60–90 phút tùy nhiệt độ) mà xe bồn tiếp theo chưa đến. Lớp bê tông đến sau không thể liên kết với lớp đã đông – tạo ra ranh giới yếu mà mắt thường không nhìn thấy.

    Cách phòng ngừa mạch lạnh: Để hạn chế mạch lạnh, quá trình cấp bê tông cần được duy trì ổn định, tránh để thời gian chờ giữa các xe quá lâu. Vì vậy, việc bố trí xe bồn trộn bê tông giao liên tục sẽ giúp công trình đổ bê tông liền mạch hơn và giảm rủi ro gián đoạn khi thi công.

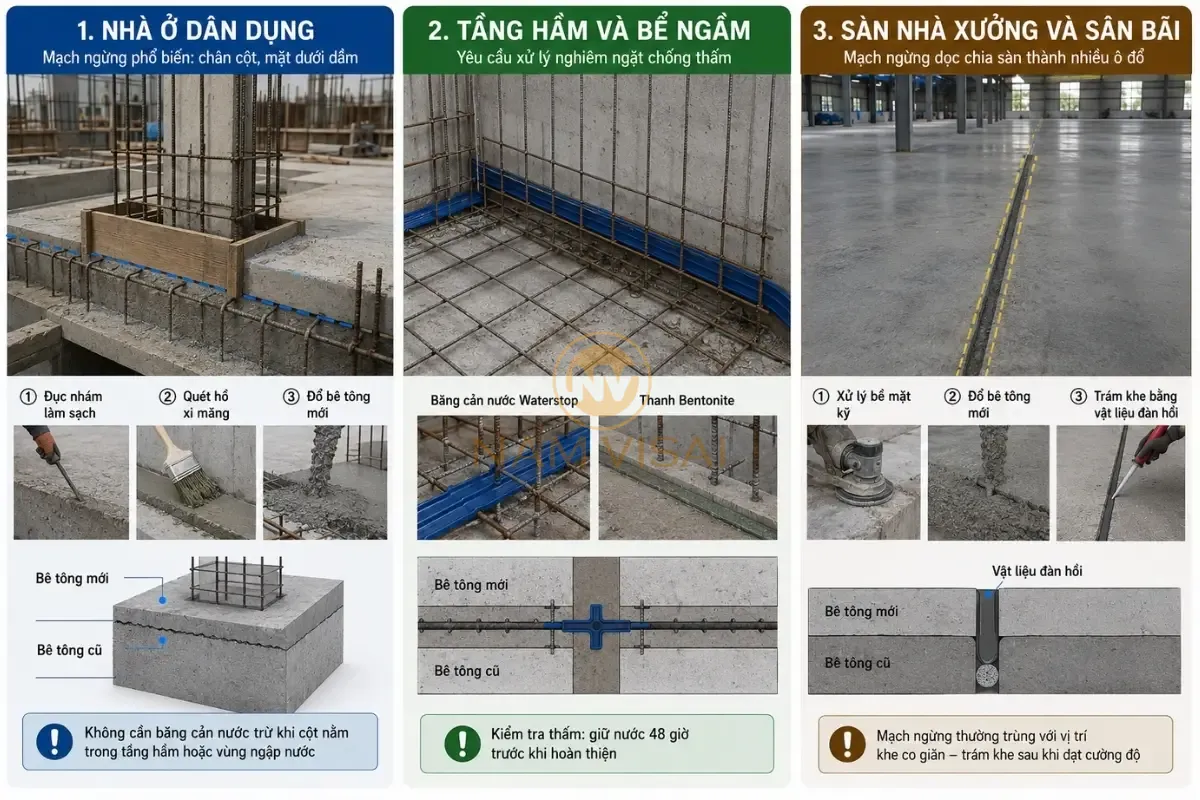

    Xử Lý Mạch Ngừng Theo Từng Loại Công Trình

    Nhà Ở Dân Dụng

    Mạch ngừng phổ biến nhất là chân cột (giữa đài móng và thân cột) và mặt dưới dầm. Xử lý đơn giản: đục nhám, làm sạch, quét hồ xi măng và đổ tiếp. Không cần băng cản nước trừ khi cột nằm trong tầng hầm hoặc vùng ngập nước.

    Tầng Hầm Và Bể Ngầm

    Yêu cầu xử lý nghiêm ngặt nhất. Bắt buộc dùng ít nhất một trong hai giải pháp: băng cản nước waterstop hoặc thanh bentonite. Sau khi đổ xong, kiểm tra thấm bằng cách giữ nước trong 48 giờ trước khi hoàn thiện.

    Xử Lý Mạch Ngừng Theo Từng Loại Công Trình
    Xử Lý Mạch Ngừng Theo Từng Loại Công Trình

    Sàn Nhà Xưởng Và Sân Bãi

    Mạch ngừng dọc chia sàn thành nhiều ô đổ. Vị trí mạch ngừng thường trùng với vị trí khe co giãn – xử lý bề mặt kỹ và trám khe bằng vật liệu đàn hồi sau khi bê tông đạt cường độ.

    Sai Lầm Phổ Biến Khi Xử Lý Mạch Ngừng

    Khi xử lý mạch ngừng bê tông, chỉ cần bỏ qua một vài bước nhỏ cũng có thể làm giảm khả năng liên kết giữa lớp bê tông cũ và lớp bê tông mới. Một số sai lầm thường gặp gồm:

    • Đổ bê tông mới khi chưa đục nhám bề mặt cũ: Bề mặt bê tông cũ còn lớp xi măng mịn sẽ làm giảm khả năng bám dính giữa hai lớp bê tông.
    • Quét hồ xi măng nhưng để khô rồi mới đổ bê tông: Khi lớp hồ xi măng đã khô, hiệu quả kết nối gần như không còn, thậm chí có thể tạo lớp ngăn cách giữa hai lớp bê tông.
    • Không đầm kỹ tại vị trí mạch ngừng: Nếu chỉ đầm lớp bê tông mới mà không xử lý kỹ vùng tiếp giáp, khu vực mạch ngừng dễ bị rỗ, rỗng hoặc không đặc chắc.
    • Không dùng băng cản nước cho tầng hầm, bể nước: Với các hạng mục dễ thấm, bỏ qua băng cản nước có thể khiến mạch ngừng trở thành điểm yếu gây rò rỉ sau này.

    Tổng Kết

    Ba điều không được bỏ qua: đục nhám bề mặt cũ, quét lớp kết dính đúng thời điểm và đầm xuyên qua mạch khi đổ bê tông mới. Với công trình có yêu cầu chống thấm, thêm băng cản nước là đầu tư xứng đáng nhất để không phải xử lý dột về sau.

    Xác định mạch ngừng bê tông
    Xác định mạch ngừng bê tông

    Để hạn chế mạch ngừng bê tông không mong muốn, bê tông tươi giao đúng giờ và liên tục là yếu tố tiên quyết. Namvisai cung cấp bê tông tươi thương phẩm tại Bình Định (cũ) và các tỉnh lân cận – lịch xe được phối hợp chặt chẽ để đảm bảo không gián đoạn giữa các chuyến trong suốt ca đổ.

    Xem thêm dịch vụ bơm bê tông tại Namvisai để được tư vấn phương án bơm phù hợp, giúp quá trình đổ bê tông diễn ra liên tục và hạn chế các lỗi thường gặp khi thi công.

    • Hotline: 0387.550.559
    • Email: dung.vu@namvisai.com.vn
    • Địa chỉ: Lô E18.1, KCN Nhơn Hòa, Phường An Nhơn Nam, Tỉnh Gia Lai
    Picture of Trần Vũ Dũng

    Trần Vũ Dũng

    Tôi là Trần Vũ Dũng CEO của Công ty Cổ phần Bê Tông Tươi Namvisai – đơn vị chuyên cung cấp bê tông tươi, bê tông thương phẩm hàng đầu tại Việt Nam. Với hơn 20 kinh nghiệm trong ngành xây dựng và vật liệu, tôi cùng đội ngũ Namvisai đã đồng hành cùng hàng nghìn công trình từ nhà dân dụng, nhà xưởng, cao ốc đến các dự án hạ tầng lớn.
    Nhận tư vấn

    Bài viết liên quan
